Pourquoi 10 % du territoire français ne peut plus raccorder panneaux solaires et éoliennes avant 5 ans ?

C'est une carte que la France n'avait jamais vue. Le 15 juillet 2026, Enedis et RTE ont publié conjointement une cartographie inédite des zones saturées du réseau électrique français. Sur les quelque 2 300 zones recensées en métropole, 239 affichent un réseau incapable d'accueillir de nouveaux projets renouvelables avant au moins cinq ans, soit 10,4 % du territoire national. Pour qui envisage d'installer des panneaux solaires ou de développer un projet éolien, ce document change la donne. Encore faut-il bien comprendre à qui il s'adresse vraiment.

Montrer le sommaire Cacher le sommaire

Une carte publiée pour la première fois : ce qu’elle montre

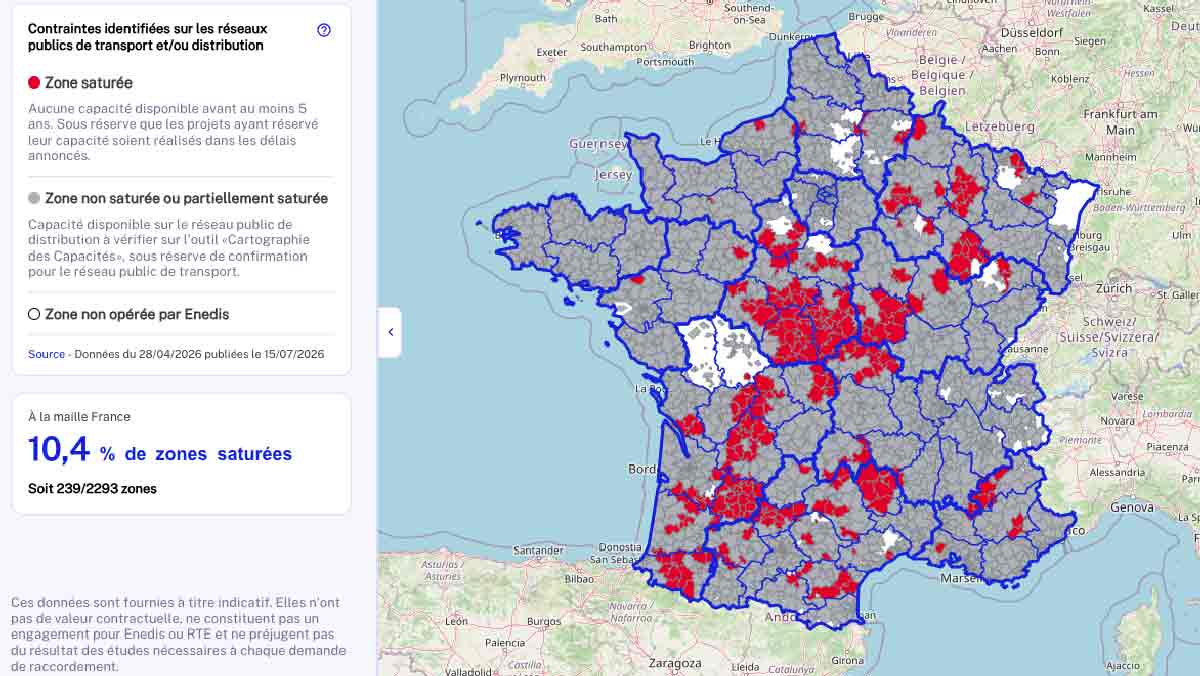

Jusqu’à présent, les développeurs de projets renouvelables devaient s’appuyer sur des échanges au cas par cas avec les gestionnaires de réseau pour savoir si une zone était raccordable. Avec cette publication, Enedis et RTE franchissent une étape inédite en rendant cette information publique, consultable par tous directement sur le site d’Enedis, avec un zoom possible jusqu’à la commune.

La carte distingue les zones en rouge, où aucune nouvelle capacité renouvelable ne pourra être raccordée dans les cinq prochaines années, des zones en blanc, non opérées par Enedis. Les secteurs en rouge ne sont pas simplement contraints : ils sont saturés, ce qui signifie que le réseau ne peut plus absorber d’électricité supplémentaire sans travaux d’adaptation majeurs. « On est dans une phase d’aménagement électrique des territoires. On a besoin d’outils pour aider à planifier », a expliqué Cédric Boissier, directeur raccordement d’Enedis, lors de la présentation de l’outil.

Quelles régions sont concernées : Lot-et-Garonne, Vosges, Centre-Val-de-Loire…

Les zones saturées ne sont pas réparties uniformément sur le territoire. Elles se concentrent dans des départements ruraux qui ont connu, en quelques années, une explosion de l’installation de capacités renouvelables, principalement photovoltaïques. Le Lot-et-Garonne en est l’exemple le plus frappant : la puissance renouvelable raccordée dans ce département a bondi de 315 % entre 2020 et 2026, passant de 105 MW à 330 MW supplémentaires installés sur la période. La Lozère affiche une hausse de 158 %, et l’Indre de 105 %.

Budget 2027 : le soutien aux renouvelables augmente de 11 %, en pleine cure d’austérité à Bercy
Pourquoi les renouvelables reculent malgré un record de solaire installé

Le sud de la région Centre-Val-de-Loire, une grande partie du Lot-et-Garonne et le département des Vosges dans le Grand-Est figurent parmi les territoires les plus contraints. Ces zones rurales, où la consommation d’électricité est historiquement faible, ont absorbé à elles seules près des deux tiers du développement des énergies renouvelables françaises ces dernières années, créant un déséquilibre structurel entre la production et les capacités du réseau local.

Pourquoi ces zones sont saturées : la ruée photovoltaïque des zones rurales

Pour comprendre ce phénomène, il faut revenir à la mécanique même du réseau. En France, l’électricité est acheminée depuis les grandes centrales vers les zones de consommation via un réseau de transport à très haute tension, géré par RTE. Elle est ensuite distribuée aux foyers et aux entreprises via le réseau d’Enedis. L’interface entre ces deux réseaux s’appelle un poste-source : c’est lui qui détermine combien d’électricité peut être injectée dans le réseau local depuis une centrale solaire ou éolienne à proximité.

Or, le réseau français a été dimensionné pour acheminer l’électricité des grandes centrales vers les consommateurs, et non pour collecter une production décentralisée massive depuis des milliers de petits parcs ruraux. Quand un département triple sa capacité solaire en quelques années, ses postes-sources atteignent leur limite physique. Un nouveau projet peut alors se retrouver dans l’impossibilité d’être raccordé dans un délai raisonnable.

C’est le cas d’un agriculteur du Lot-et-Garonne qui souhaiterait développer une centrale au sol sur ses terres : dans une zone rouge, il lui faudrait attendre que des travaux d’infrastructure soient menés, ce qui peut représenter plusieurs années de délai supplémentaire.

Particuliers vs projets professionnels : deux réalités bien distinctes

Un point essentiel mérite d’être souligné : la saturation du réseau ne concerne pas les installations résidentielles en toiture. Un propriétaire qui souhaite poser des panneaux solaires sur sa maison, en autoconsommation ou avec revente du surplus, suit des circuits de raccordement distincts et n’est pas affecté par les contraintes signalées par cette carte. Les règles habituelles s’appliquent, quel que soit le département.

La saturation identifiée vise exclusivement les projets professionnels de grande envergure : centrales photovoltaïques au sol, parcs éoliens, et toute installation dont la puissance injectée dépasse les capacités disponibles du poste-source local. C’est donc avant tout un signal destiné aux développeurs, aux collectivités et aux investisseurs qui pilotent des projets à l’échelle du territoire.

100 nouveaux postes-sources d’ici 2030 : la solution en chantier

Les services d’accompagnement au raccordement Enedis après installation photovoltaïque : le guide 2026
Près de 2 milliards par an encore versés à des panneaux solaires installés avant 2011

La publication de cette carte n’est pas un aveu d’impuissance, mais un outil de pilotage. Enedis a indiqué que la solution passe par la construction de nouveaux postes-sources : une centaine d’unités supplémentaires sont prévues d’ici 2030, dont les deux tiers seront spécifiquement dédiés à l’accueil de capacités renouvelables. La Commission de régulation de l’énergie a approuvé en février 2026 un programme d’investissements de 4,24 milliards d’euros pour RTE, en hausse de 27 % par rapport à 2025.

L’objectif affiché est de transformer cette carte de contraintes en outil de planification intelligente : orienter les nouveaux projets vers les 90 % du territoire où des capacités d’accueil restent disponibles, plutôt que de laisser les développeurs se concentrer sur des zones déjà saturées. En creux, ce document dessine la géographie de la transition énergétique française pour les années à venir.
